近日,随着新华发电博州精河10万千瓦光热项目吸热塔筒壁最后一罐混凝土浇筑完毕,吸热塔184米土建结构顺利实现浇筑封顶。这标志着项目开工以来一项重大里程碑节点的圆满完成,为后续并网发电奠定坚实基础。

当天,在精河县阿合其农场举行新华发电精河10万千瓦光热项目吸热塔主体封顶仪式。
精河县委书记王彬,华东新华党委委员、副总经理,新疆博州项目公司党委书记、总经理孙大勇,中国电建集团四川工程有限公司党委书记、董事长党显兵,县发展和改革委员会党组副书记、主任田兵,内蒙古电力勘测设计院有限责任公司副总经理魏巍,黑龙江电力建设监理有限公司副总经理李永生,首航高科工程事业部总经理杨睿出席封顶仪式。各业主单位、设计单位、监理单位以及各参建单位代表参加封顶仪式。
华东新华党委委员、副总经理,新疆博州项目公司党委书记、总经理孙大勇,中国电建集团四川工程有限公司党委书记、董事长党显兵分别进行了致辞。
11时30分,王彬宣布:新华发电精河10万千瓦光热项目吸热塔主体封顶仪式正式开始。

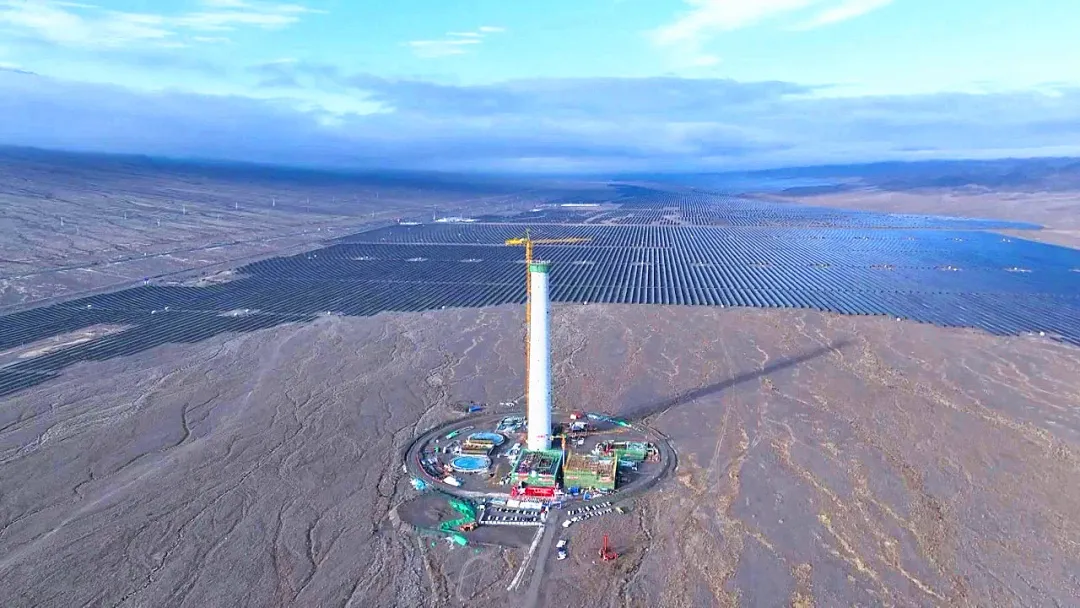

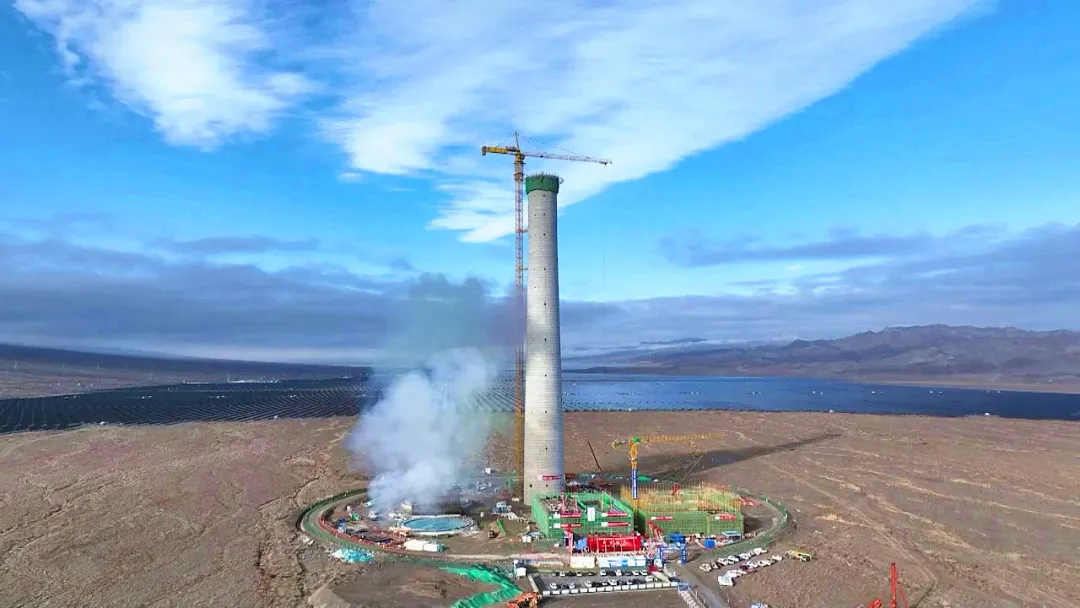

吸热塔作为光热项目的重要的组成部分,是聚光集热系统的关键环节。从2024年3月28日第一层简壁混凝土浇筑完成,到10月30日吸热塔最后一层混凝土浇筑完成,历时216天完成建设工作。该吸热塔总高228米,其中混凝土塔筒部分184米,吸热器部分44米,底部外直径23米、顶部外直径16.9米。塔内设置有电梯间、步梯间可直达塔顶,每隔10米有一层检修平台,140米以上有设备间、仪表间、变配电间。吸热塔的顺利封顶,为项目总体进度提供了保障,也为后续并网发电奠定坚实基础。

精河新华新能源有限公司副总经理张莉说:“我们的吸热塔主要是通过镜场区域的反射镜吸收太阳能的光能,将光能吸收到吸热器的上部吸热塔的吸热器内,吸热器将反射太阳的热能,它的温度将达到650度,将吸热器内的熔盐加热到适当温度之后,再到熔盐罐内,熔盐罐里面的热能会加热水,形成的水蒸气来推动汽轮机发电。”
精河新华新能源有限公司“光热储能新能源”一体化基地项目总投资61.4亿元,于2022年7月4日列入新疆维吾尔自治区第二批市场化并网新能源项目清单。项目建设内容为10万千瓦熔盐塔式光热储能电站(储能时长8小时)、90万千瓦集中光伏电站及相关附属设施,总装机100万千瓦。项目分为两个场址,分别位于精河县五台区域国道G30以北、省道S205东西两侧和精河县黑山头北侧、G30国道东南侧约6千米处。

张莉说:“精河新华新能源有限公司‘光热储能新能源’一体化基地项目全部投运后,每年上网电量20.8亿度,节约标准煤约62.24万吨,减排二氧化碳169.84万吨。同时,项目利用储热型光热系统削峰填谷及参与地区电网调频,调频对当地加快构建新型电力系统、提升精河电网接纳清洁能源能力具有重要意义。”
“光热储能新能源”一体化基地项目采用“光热+光伏”开发思路,通过利用8h储热时长的太阳能热发电机组,结合光伏、光热的出力特性,优化电源结构,促进传统电源转型升级,提升能源清洁利用水平,提高电力系统运行安全稳定。
张莉说:“目前,精河光热项目已经全面进入设备安装的冲刺阶段,项目团队将继续保持全力以赴的热情与激情,勠力同心,力争打造新华‘光热+’品牌,不断提升公司核心竞争力,促进公司光热储能产业高质量发展,为助力博州地区经济发展贡献新华力量。”
